Объекты

Работы по восстановлению дорожного полотна на а/д "Подъезд к причалу Кривка"

1 декабря 2020

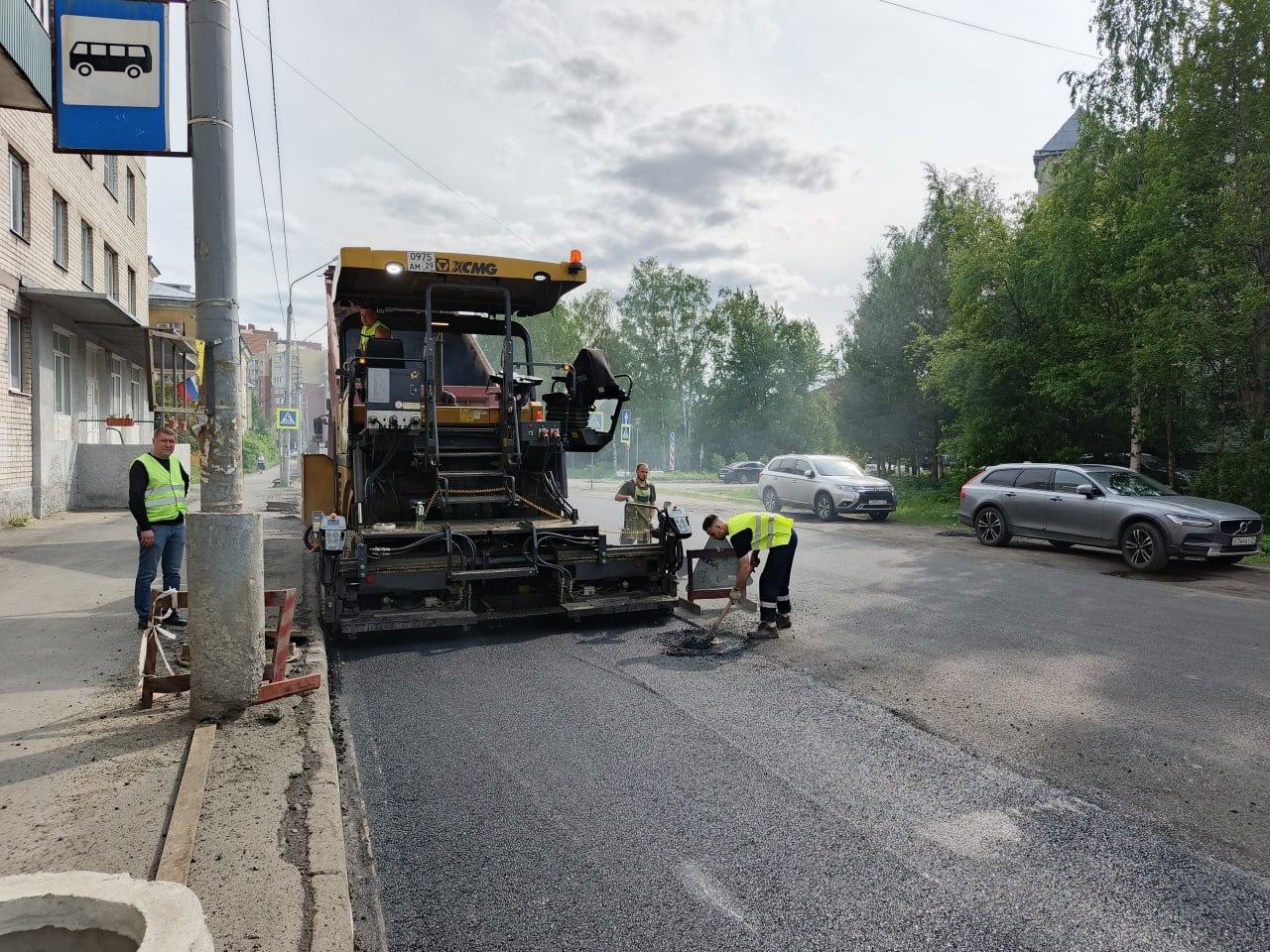

Закончены работы по восстановлению дорожного полотна автомобильной дороги общего пользования «Подъезд к причалу Кривка» в административном центре Мезенского района Архангельской области, городе Мезень. На участке автомобильной дороги протяженностью 850 м произведен ремонт земляного полотна в объеме 4079,1 м3, восстановлено покрытие из щебеночно-гравийно-песчаной смеси толщиной 25 см в объеме 4880 м3, расчищена полоса отвода и выполнено оканавливание. Муниципальный контракт удалось реализовать благодаря усилиям работников Мезенского производственного участка.

Капитальный ремонт искусственного сооружения через ручей Нижний Великий

1 декабря 2020
Закончены работы по капитальному ремонту искусственного сооружения через ручей Нижний Великий на км 75+635 автомобильной дороги Лешуконское – Мезень (до дер. Жердь), в Мезенском районе Архангельской области. Новое искусственное сооружение представляет собой спиральновитую трубу из гофрированного металла диаметром 2,5 м размещенную в насыпи высотой 6 м. В качестве антикоррозийной защиты стальных конструкций применен метод горячего цинкования, а также дополнительно нанесено защитное покрытие из HDPE (полиэтилена низкого давления). Для исключения суффозионных процессов под телом трубы выполнено устройство противофильтрационной перемычки в виде бетонных блоков фундамента и экрана. Работы выполнены силами работников Мезенского производственного участка.

Низководный мост через р. Низьма

17 ноября 2020
Закончены работы по сборке сезонного (временного) низководного моста через реку Низьма на км 138+240 автомобильной дороги Лешуконское – Койнас – Усть-Низемье – Зубово - Латьюга в Лешуконском районе Архангельской области. Сезонный низководный мост имеет 3 металлических пролёта, которые состоят из двух главных балок высотой 0,64 м. Длина каждого пролета 12 метров. Береговые и промежуточные свайные опоры выполнены в виде металлических труб диаметром 325 мм общим количеством 24 шт. Покрытие проезжей части – двухслойный дощатый настил. Работы выполнены силами работников Лешуконского производственного участка.

Капитальный ремонт моста через р. Юбра

3 ноября 2020

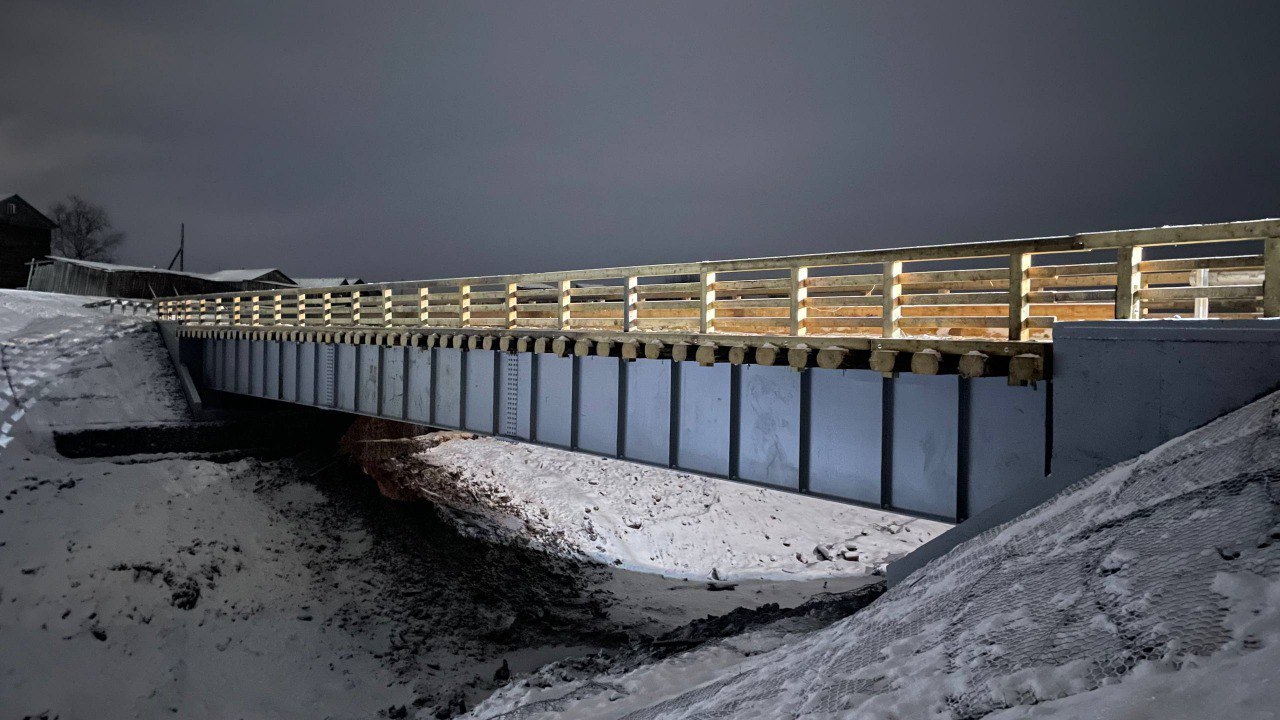

Закончены работы по капитальному ремонту искусственного сооружения через реку Юбра на км 65+783 автомобильной дороги Пинега (Кулогоры) – Чакола – Пиринемь, в Пинежском районе Архангельской области. Новый капитальный мост имеет железобетонные опоры на свайном фундаменте, металлическое пролетное строение 12 м и деревянное покрытие шириной 4,5 м. Важно отметить, что это первый проект в стране, где для пролетного строения применен фасонный прокат из атмосферостойкой стали 14ХГНДЦ. Работы выполнены силами работников Карпогорского производственного участка.

Капитальный ремонт моста через ручей Печева

30 сентября 2020
Закончены работы по капитальному ремонту искусственного сооружения через ручей Печева на км 229+786 автомобильной дороги Архангельск – Белогорский – Пинега – Кимжа – Мезень, в Пинежском районе Архангельской области. Новое искусственное сооружение представляет собой арку круговую, выполненную из стальных оцинкованных гофрированных листов с волной 200 х 55 мм, толщиной листа 5 мм. Пролет арки 5,84 м, высота – 2,61 м. Опоры выполнены в виде забивных железобетонных свай С8-35Т4 общим количеством 22 шт. Входное и выходное отверстие укреплено габионными конструкциями состоящими из изделий ГСИ-КА и ГСИ-М. Работы выполнены силами субподрядной организации ООО «Автомобильные дороги и мосты».

Капитальный мост через р. Гбач

19 ноября 2019
Капитальный ремонт моста через р. Гбач в Холмогорском районе на а/д Архангельск - Белогорский - Пинега - Кимжа - Мезень.  Новый капитальный мост имеет железобетонные опоры, металлические пролетные строения длиной по 9 метров и деревянное покрытие. Длина моста порядка 32 метров, с подходами 130 метров, ширина моста 7 метров. Работы выполнялись силами работников Пинежского и Лешуконского производственных участков.

Капитальный ремонт моста через р. Шилега

18 ноября 2019
Капитальный ремонт моста через р. Шилега на а/д Ясный - Русковера в Пинежском районе. Прежний мост через Шилегу представлял из себя устаревшую деревянную конструкцию, и находился в предаварийном состоянии. Длина моста — 42 метра, с подходами — 152 метра, ширина его составляет 8 метров, и рассчитан он на две полосы движения. Работы выполнялись силами Карпогорского и Мезенского производственных участков.

Капитальный ремонт мостового перехода через р. Нанбас

23 ноября 2018
Завершены работы по капитальному ремонту мостового перехода через р. Нанбас в Пинежском районе на автодороге Карпогоры - Веегора - Лешуконское. Работы проводились с 15 июня по 21 ноября 2016 года. Вместо деревянного моста, находившегося в неудовлетворительном техническом состоянии, была установлена металлическая арочная конструкция.

Капитальный ремонт моста через р. Малая Сотка

30 октября 2017
Завершён капитальный ремонт моста через р. Малая Сотка в Пинежском районе на а/д Пинега - Кривые Озера.  Работы проводились с 20 августа по 27 октября 2017 г. силами Пинежского производственного участка и были выполнены в срок.

Капитальный ремонт моста через р. Кочуша

16 октября 2017
Закончены работы по капитальному ремонту моста через р. Кочуша на а/д Пинега - Чакола - Пиринемь в Пинежском районе.  Работы на объекте выполнялись с 1 марта по 30 сентября 2017 года силами Карпогорского производственного участка и были выполнены в срок согласно графику производства работ.
